田井小学校のグラウンドで工事が行われてる!京阪の高架化に伴う水路の移設と雨水貯留施設の設置工事で

寝屋川市立田井小学校のグラウンドで工事が行われています。

P3070767

現地の看板によると、
P3070761

グラウンドの地下に雨水を貯める施設を設置する工事と、京阪本線連続立体交差事業(2013年事業認可、2029年完成予定)に伴う水路の移設工事が同時に進められているようです。

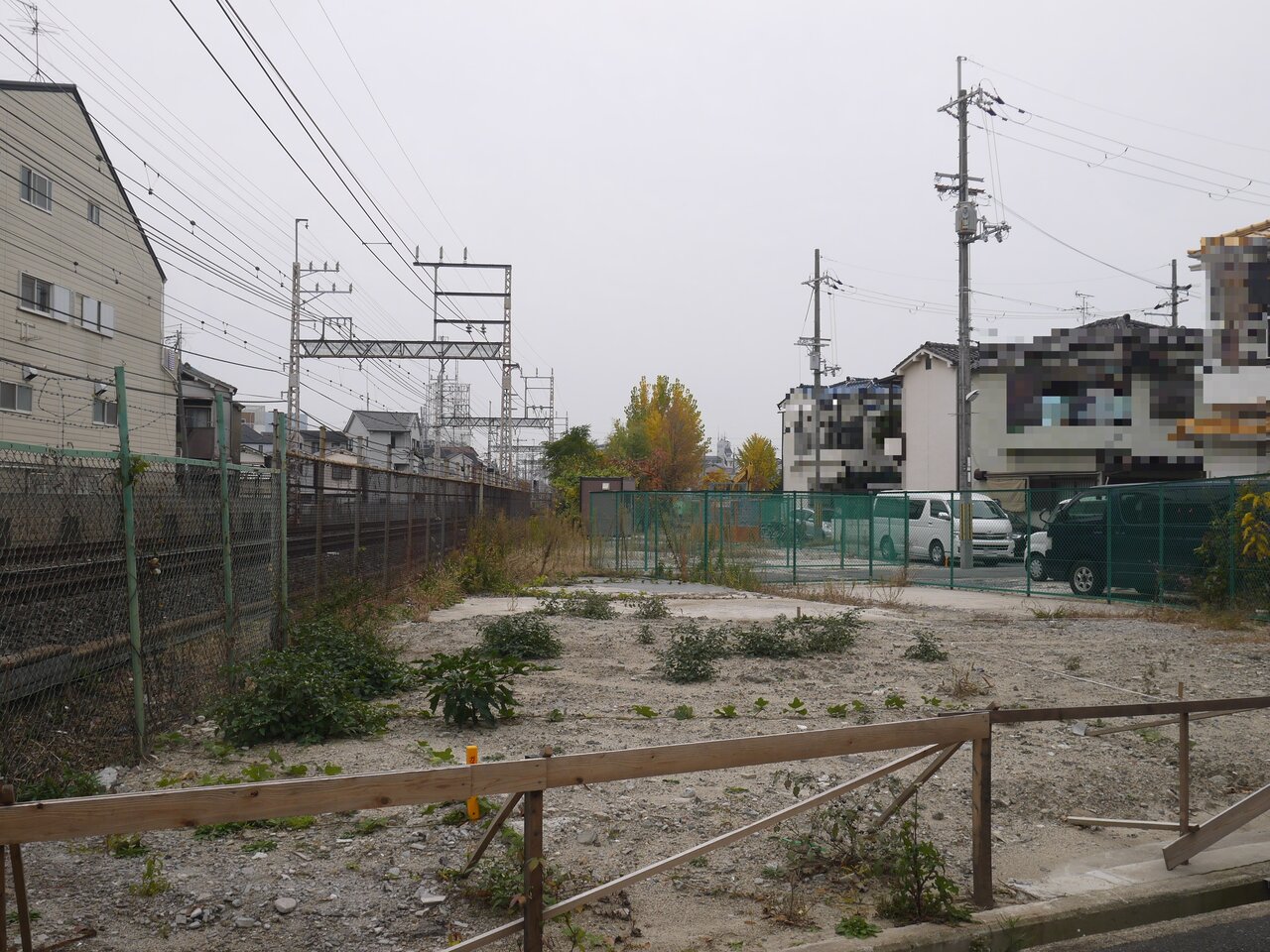

P3070762

水路は現在、線路とグラウンドの間を流れており、

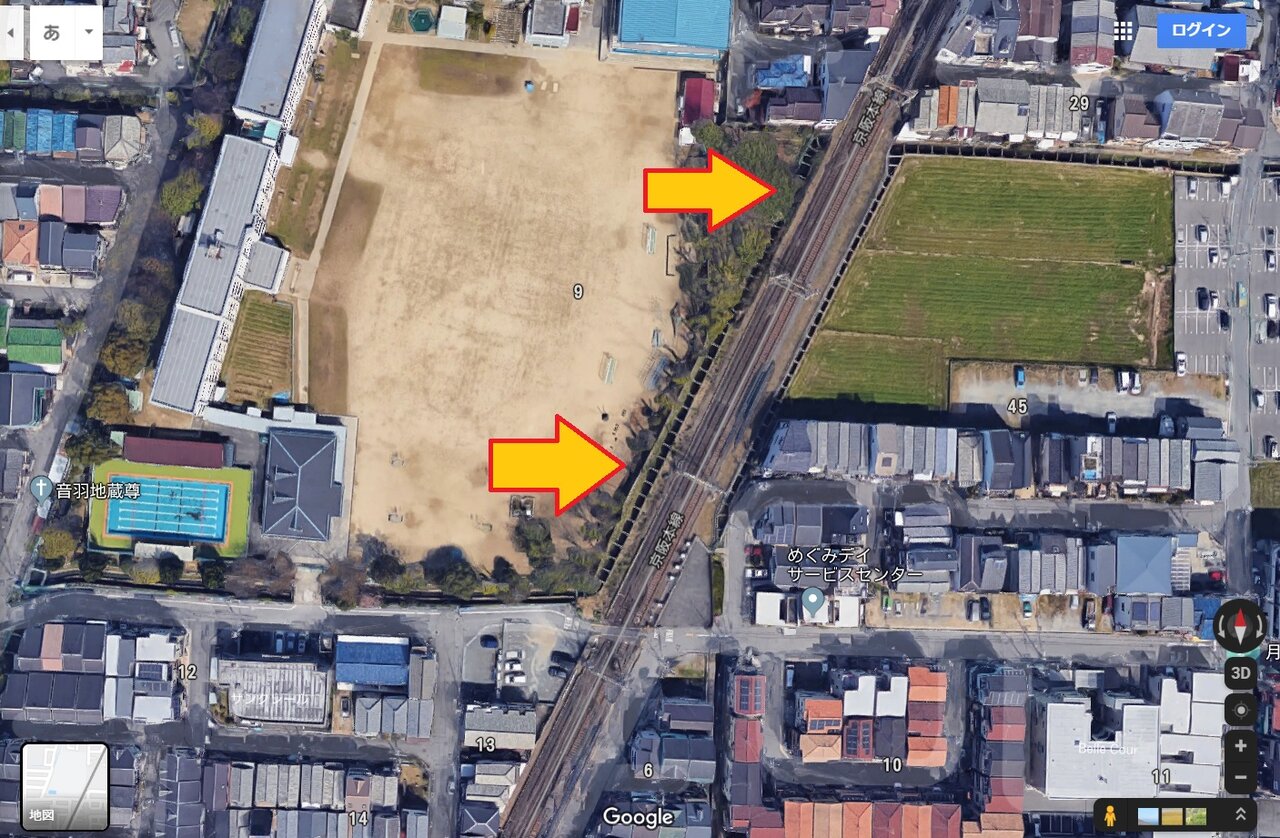

田井小学校 上空の写真
※グーグルマップを加工

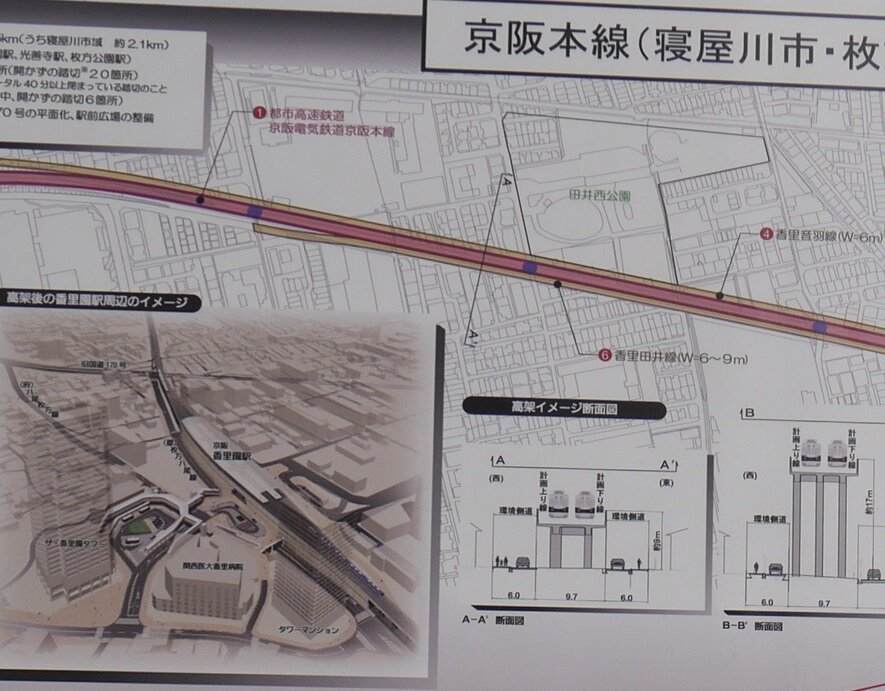

これを線路沿いに設置される側道(幅6.0m)の分だけグラウンド側に移設する(あるいは側道の地下に埋める)ということだと思います。

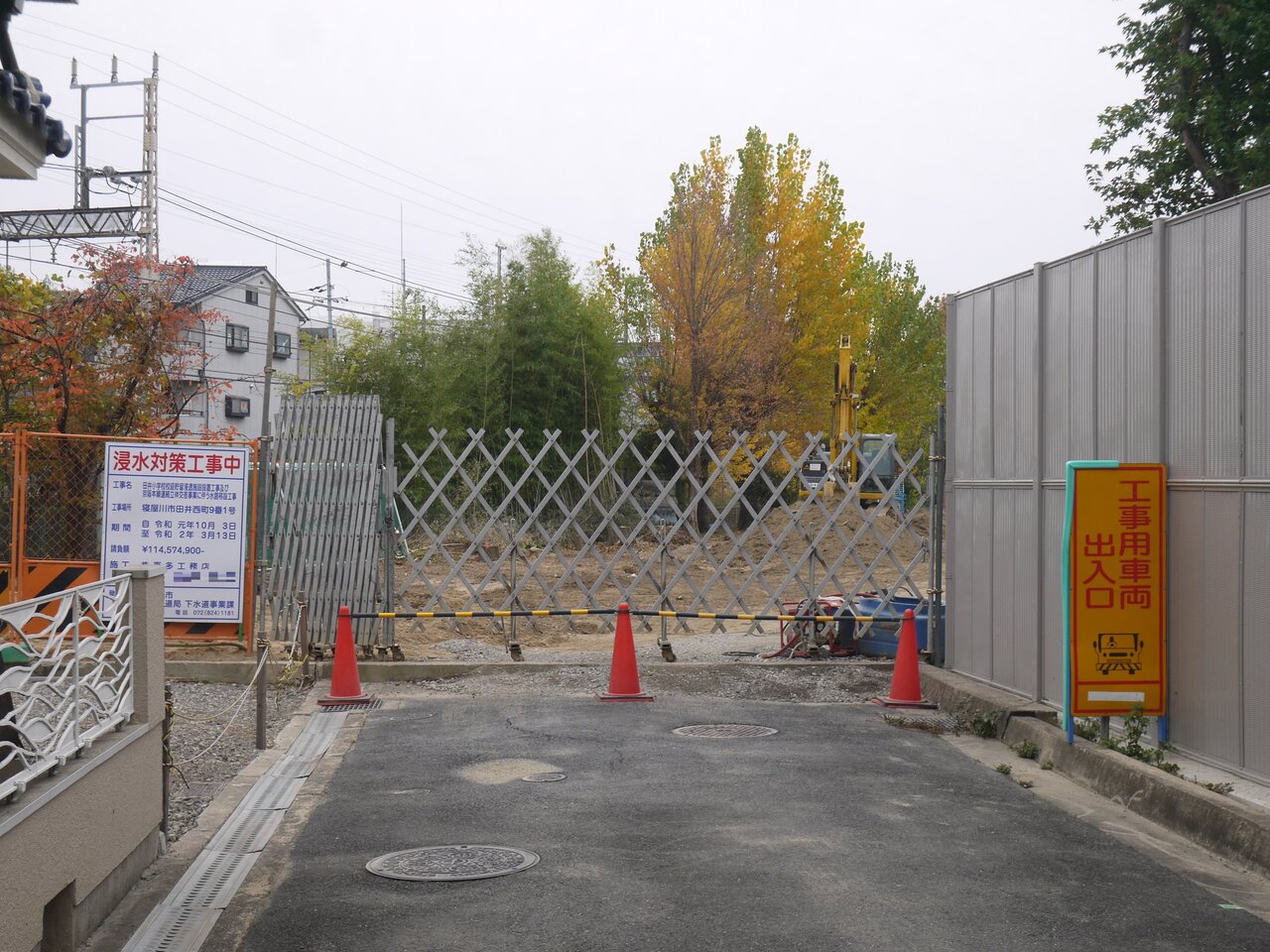

P3070776
※田井西公園の看板より

工事期間は2019年10月3日から2020年3月13日までの5か月間で、業者の請負額は約1億1460万円。

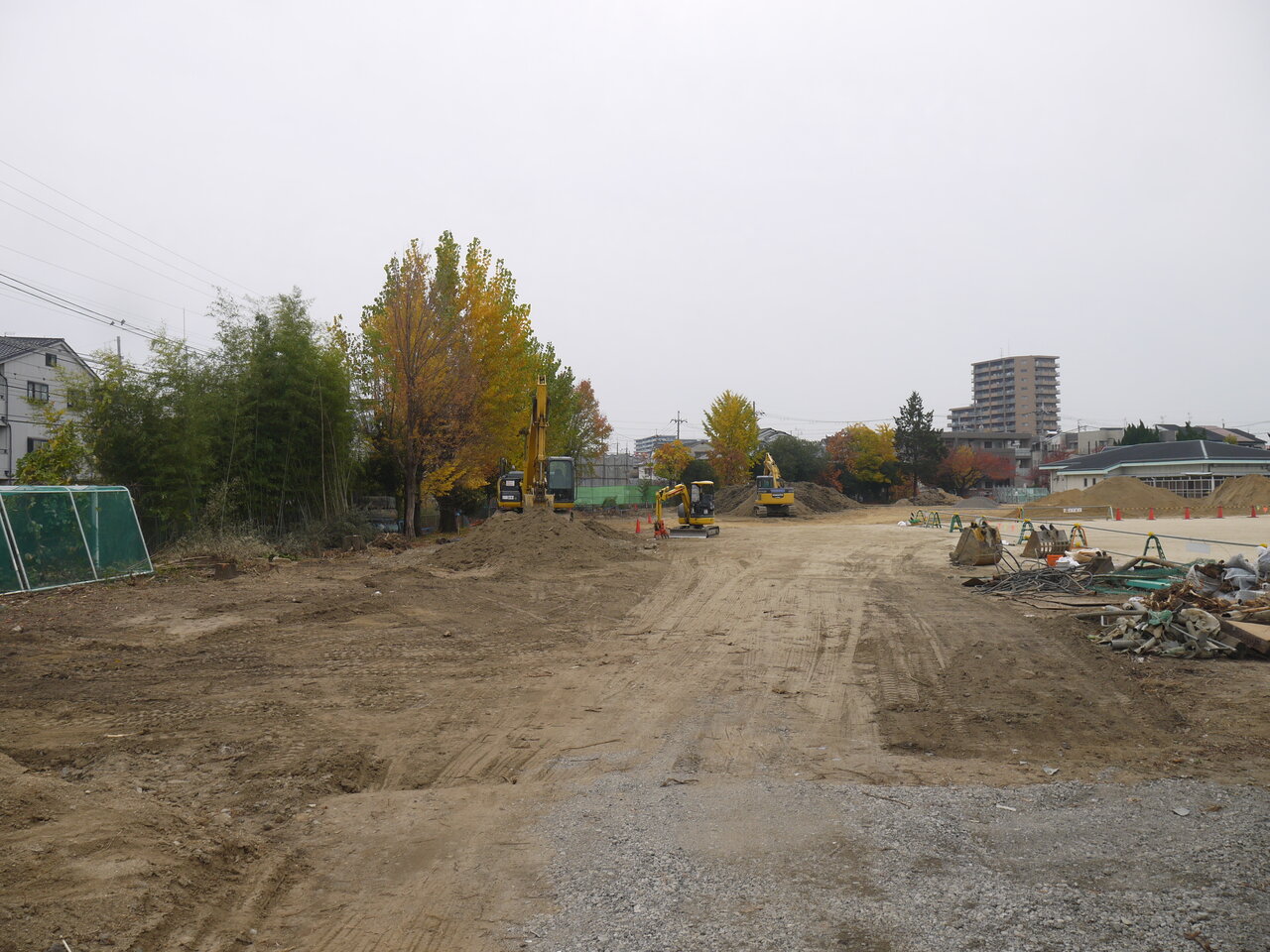

周辺では線路沿いの家屋の立ち退きが進んでいて、
P3070759
※田井小学校~田井西公園の区間で撮影

田井小学校のグラウンドが削られれば、まとまった距離の用地が確保できそうです。
